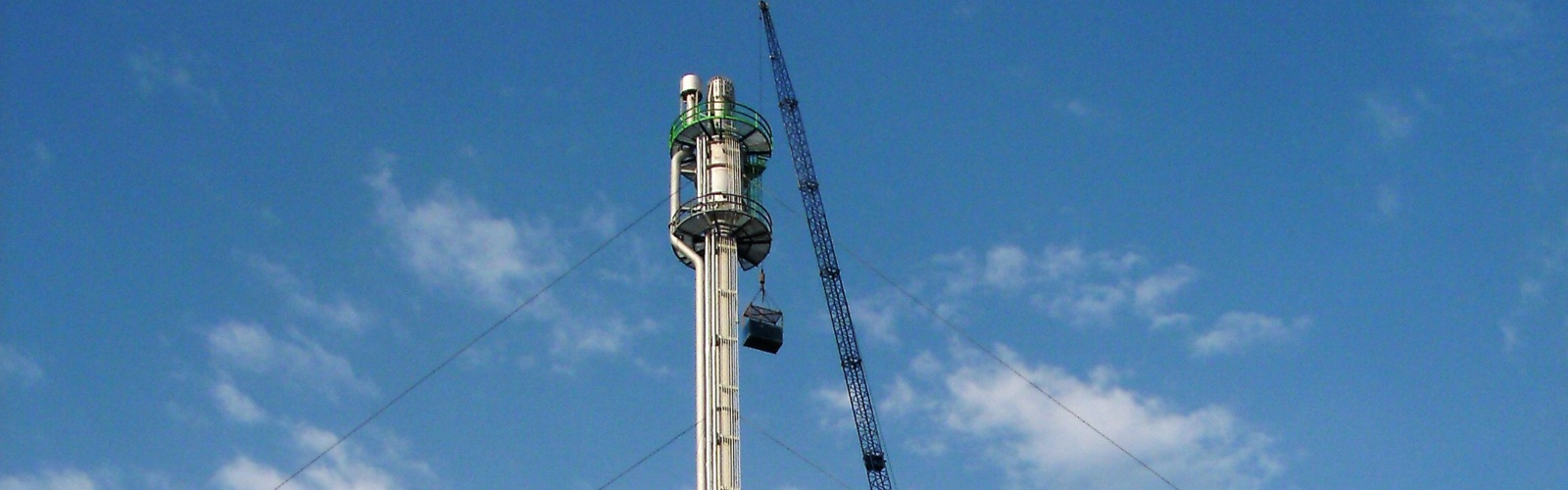

Como cliente de longa data de John Zink, a Qatar Petrochemical Company (QAPCO) entrou em contato com nossa equipe durante uma emergência inesperada. John Zink prontamente montou uma equipe para resolver o problema e entregar uma solução eficaz. A QAPCO precisava de um parceiro capaz de cumprir um prazo extremamente apertado. Três dias após a ligação inicial, John Zink viajou para a QAPCO, reuniu-se com sua equipe de liderança e se comprometeu a fornecer um sistema combinado de HC e queima ácida de 90 metros de altura em apenas 32 dias - um projeto que normalmente leva vários meses para ser concluído.
A situação
Como cliente da John Zink Hamworthy Combustion (JZHC) há décadas, a Qatar Petrochemical Company (QAPCO) não hesitou em nos ligar quando passou por uma emergência inesperada. Começamos a trabalhar imediatamente montando uma equipe para resolver o problema e fornecer a solução mais eficaz possível.
A solução
A QAPCO precisava de um parceiro disposto a aceitar - e capaz de cumprir - um cronograma incrivelmente agressivo. Três dias após a ligação inicial, o JZHC viajou para a QAPCO, reuniu-se com a equipe de liderança e concordou em fornecer um sistema combinado de HC e queima ácida de 90 metros de altura em apenas 32 dias. O retorno rápido típico para tal projeto é de vários meses. Como resultado de ter estabelecido ativos na região, pudemos começar a trabalhar a cadeia de suprimentos local antes mesmo de nossa reunião na QAPCO. Rapidamente contratamos um fornecedor importante que tinha o mesmo senso de urgência e suporte ao cliente que a JZHC. Também localizamos os desenhos do sistema de flare original em nossos arquivos. Isso ajudou a economizar tempo à medida que gerávamos desenhos e cálculos para o novo sistema que atendiam aos requisitos atuais do código para a estrutura. Por três semanas consecutivas, a QAPCO, o pessoal da JZHC e os principais subcontratados trabalharam juntos 20 horas por dia para manter o projeto no caminho certo para cumprir o prazo.
Os resultados
Graças à colaboração com a QAPCO, esclarecimentos e aprovações puderam ser feitos no mesmo dia. Com nossa presença no local, a JZHC foi capaz de responder imediatamente às mudanças e receber atualizações contínuas do cronograma de entrega. Isso, combinado com nossa experiência, recursos de engenharia e esforços de coordenação, percebemos uma sinergia de equipe que nos ajudou a superar as expectativas. As pontas dos sinalizadores foram transportadas por via aérea para o local. A maior parte do sistema foi enviada em uma barcaça dedicada para o Catar em um único dia. No final, a peça final chegou ao local 21 dias após recebermos o pedido de compra. Apenas oito dias depois, o sistema estava totalmente instalado - instalado e funcionando em 29 dias, contra um prazo de entrega do equipamento original de 32 dias. Visão geral do projeto: + Tambor de nocaute (13,5 m x 4 m). Novos cálculos de pressão e testes hidráulicos realizados. Embarcação entregue no local duas semanas após o recebimento do pedido. + Riser de pilha de hidrocarbonetos de 42" de diâmetro completo com toda a tubulação de vapor e serviço. A pilha de flare foi fabricada em três seções. A primeira seção foi enviada duas semanas após o recebimento do pedido. As seções restantes foram enviadas em três semanas. + 20" diâmetro, riser de pilha de flare ácido de aço carbono de baixa temperatura. Fabricado em três seções, realizamos um PWHT neste riser e enviamos a primeira seção duas semanas após o recebimento do pedido. As seções restantes foram enviadas uma semana depois. + Vedação Mol de 42" com duas plataformas de acesso 360°. + Ponta de alargamento QS de 42" completa com pilotos e termopares. + Ponta de queima de gás ácido de 20" com pilotos e termopares. + Todos os cabos de interconexão e caixas de junção. + Novos fios de cara.
"É um tremendo privilégio trabalhar com a JZHC."
– Dr. Mohammed Yousef Al-Mulla, Diretor Administrativo e CEO da Qatar Petrochemical Company (QAPCO)
Visão geral do projeto
- Tambor de nocaute (13,5 m x 4 m). Novos cálculos de pressão e testes hidráulicos realizados. Embarcação entregue no local duas semanas após o recebimento do pedido.
- Riser de pilha de hidrocarbonetos de 42" de diâmetro completo com todas as tubulações de vapor e serviço. A pilha de flare foi fabricada em três seções. A primeira seção foi enviada duas semanas após o recebimento do pedido. As seções restantes foram enviadas em três semanas.
- 20 "de diâmetro, aço carbono de baixa temperatura riser de pilha de queima ácida. Fabricado em três seções, realizamos um PWHT neste riser e enviamos a primeira seção duas semanas após o recebimento do pedido. As seções restantes foram enviadas uma semana depois.
- Vedação Mol de 42" com duas plataformas de acesso de 360°.
- Ponta de alargamento QS de 42" completa com pilotos e termopares.
- Ponta de flare de gás ácido de 20" com pilotos e termopares.
- Todos os cabos de interconexão e caixas de junção.
- Novos fios de cara.
